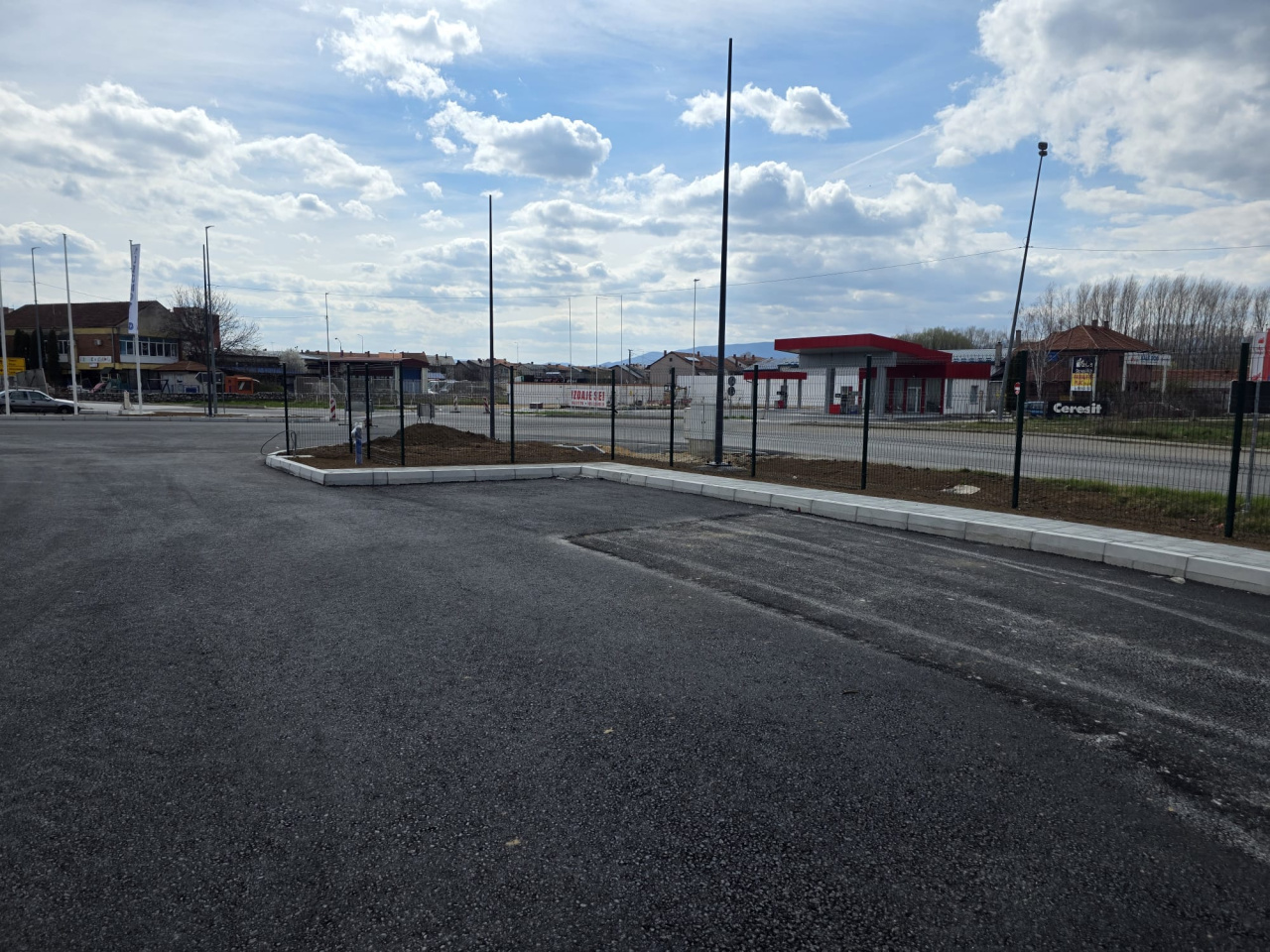

Raport sa gradilišta Autobuske stanice: Danas 189. dan, dinamika se poštuje, završetak u novembru ove godine
Mesec dana je prošlo od poslednjeg raporta sa gradilišta Autobuske stanice, podno Sarlaha na ulazu u Pirot.

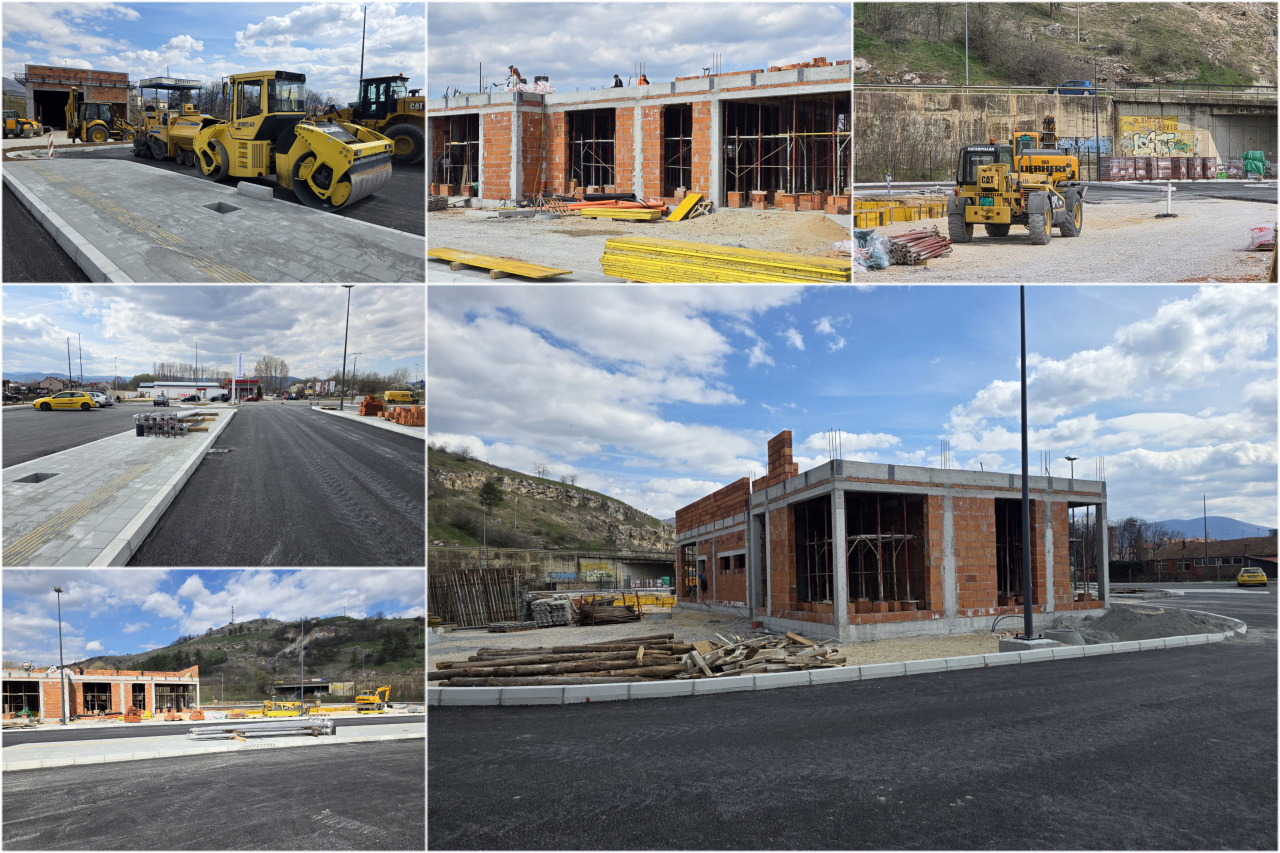

Kako piše na tabli, radovi su počeli 18. avgusta prošle godine. Završetak radova očekuje se 17. novembra ove godine. Danas je 189. dan radova.

Vrednost investicije iznosi 262.613.006 dinara sa PDV-om, a sredstva su u potpunosti obezbeđena iz sopstvenih izvora budžeta Grada Pirota. Izgradnja nove autobuske stanice jedan je od 20 projekata predviđenih Planom razvoja „Pirot 2024–2028“.







Radove izvodi konzorcijum firmi Drumovi AD, Feroexport i Sigurasistem.

Ovo su karakteristike i sadržaji:

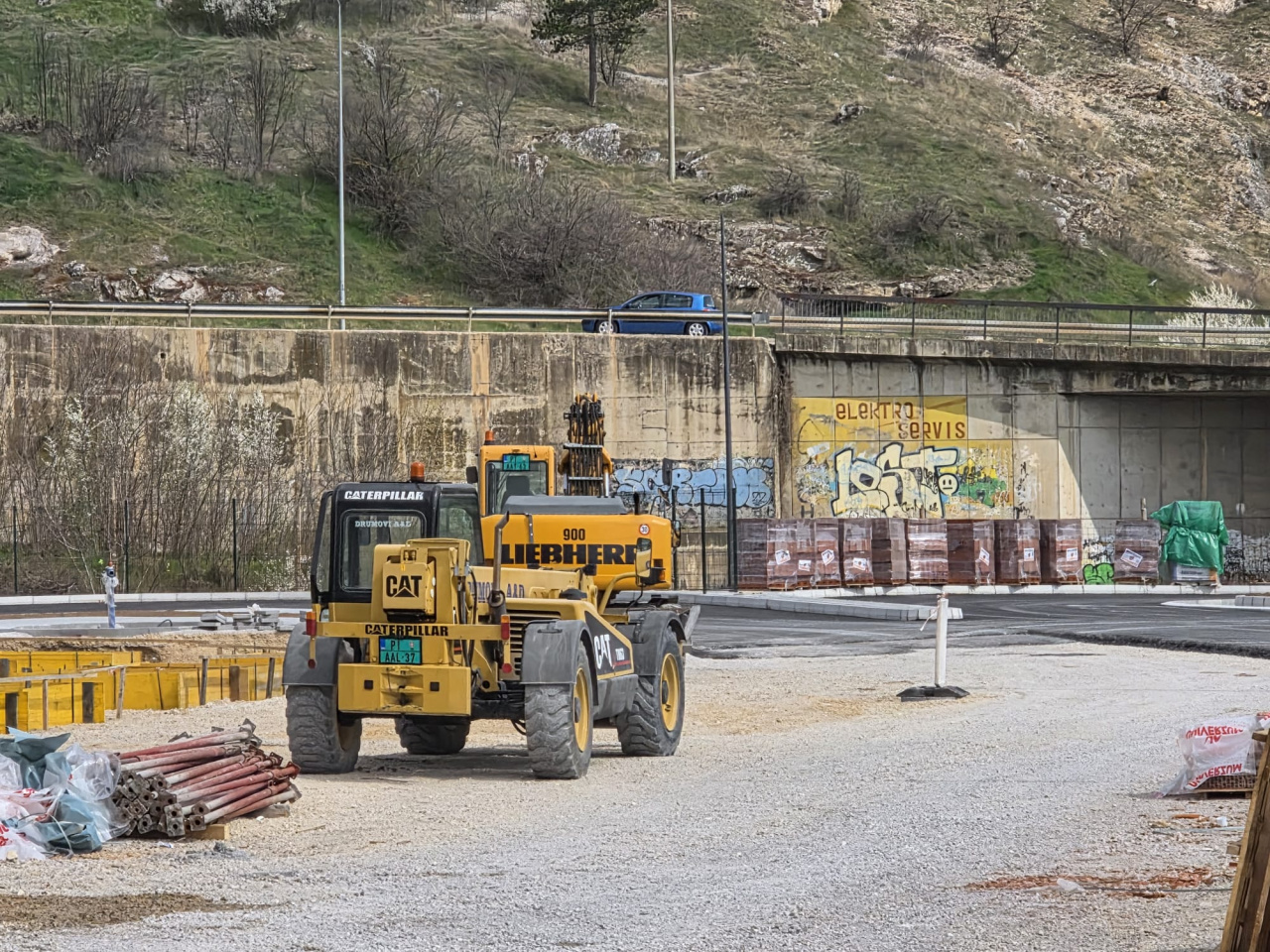

Autobuska stanica gradi se na parceli 3975/1 KO Pirot grad, površine 10.258 m2.
Objekti koji se grade na parceli su:

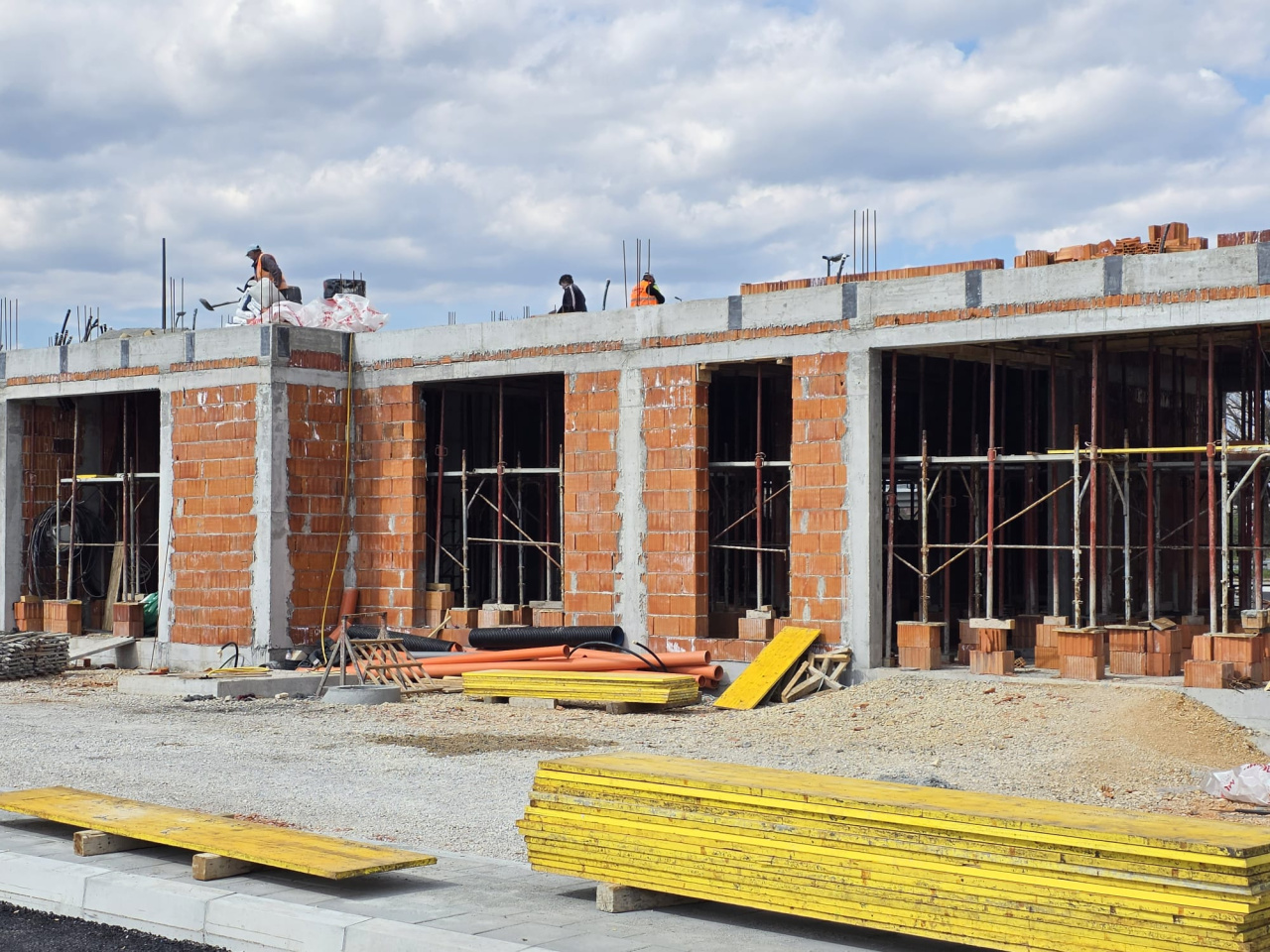

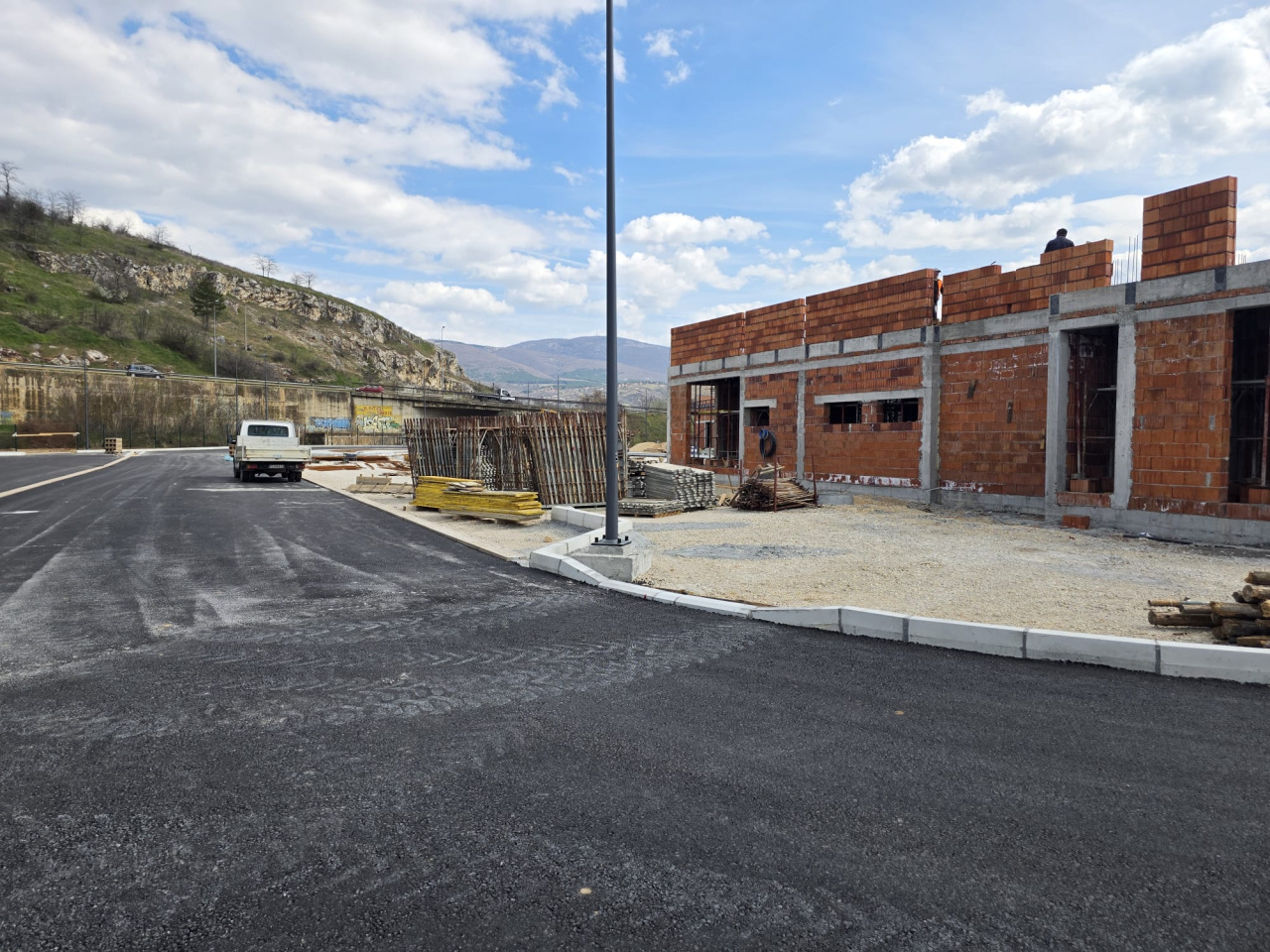

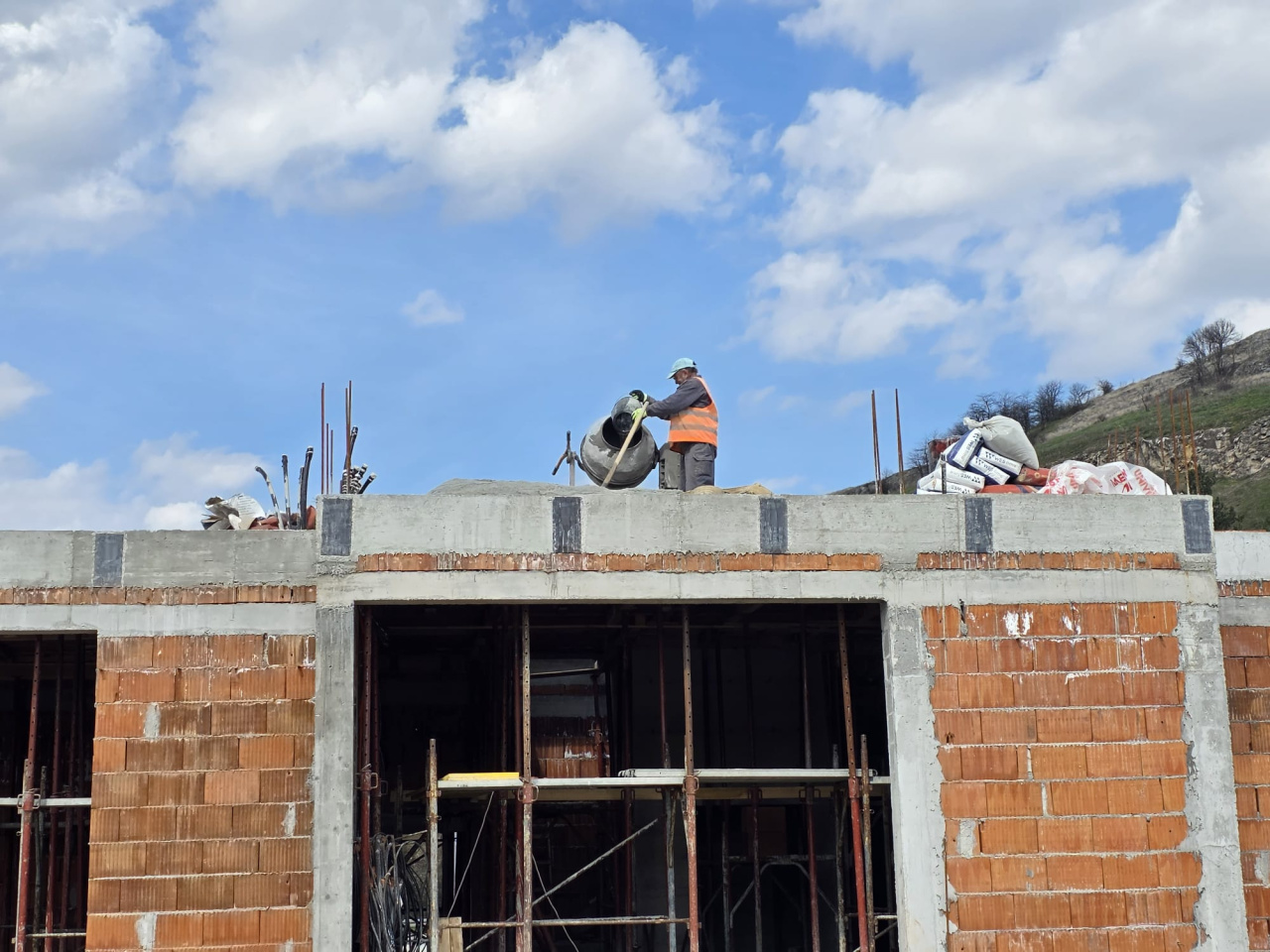

1. Objekat 1 – putnička zgrada, spratnosti P+1, ukupne bruto površine 480 m2
2. Objekat 2 – servisna zgrada, spratnosti P, ukupne bruto površine 223,50 m2

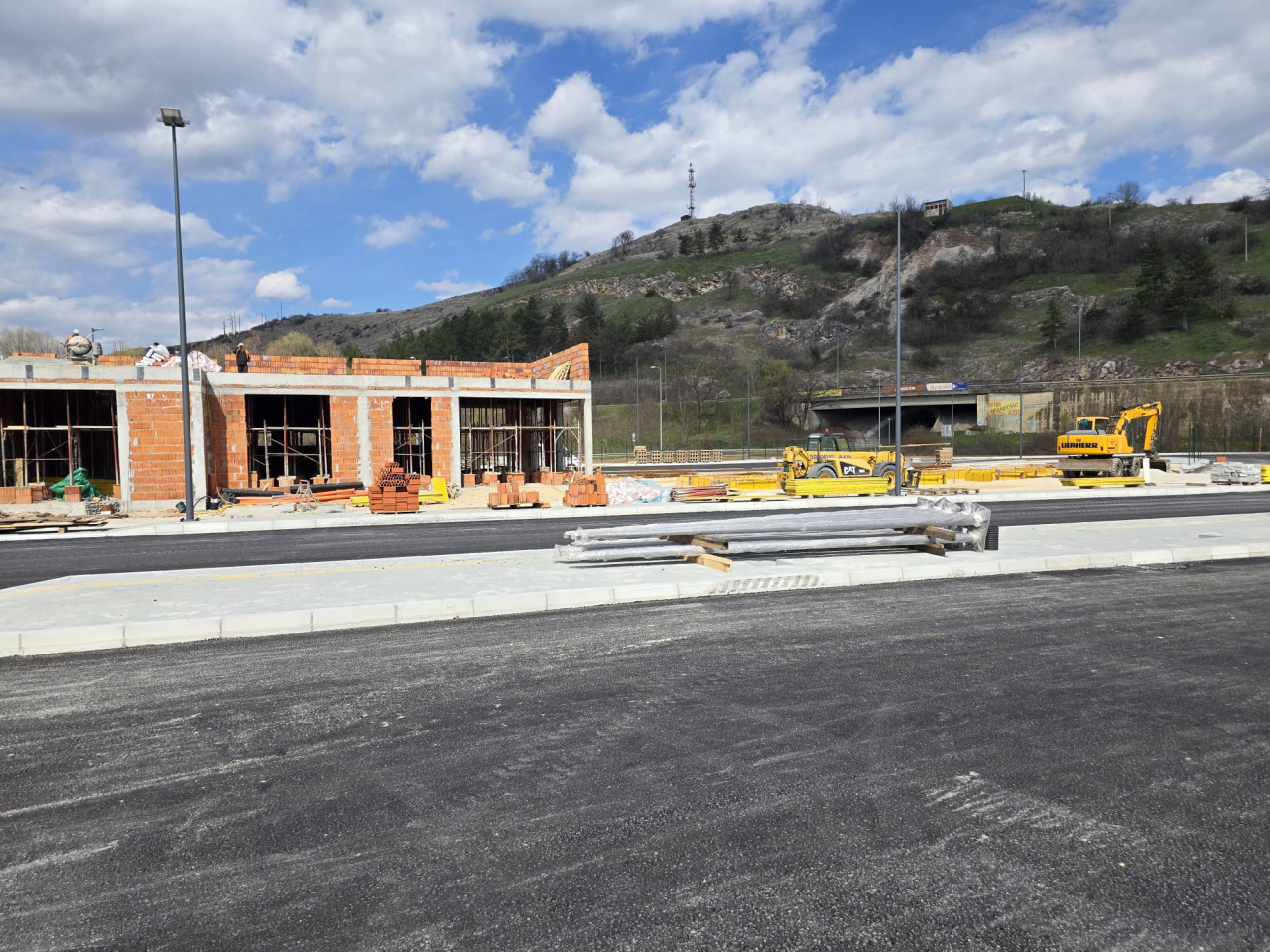

3. Objekat 3 – nadstrešnica, ukupne bruto površine 194,50 m2
Prateći sadržaji obuhvataju:

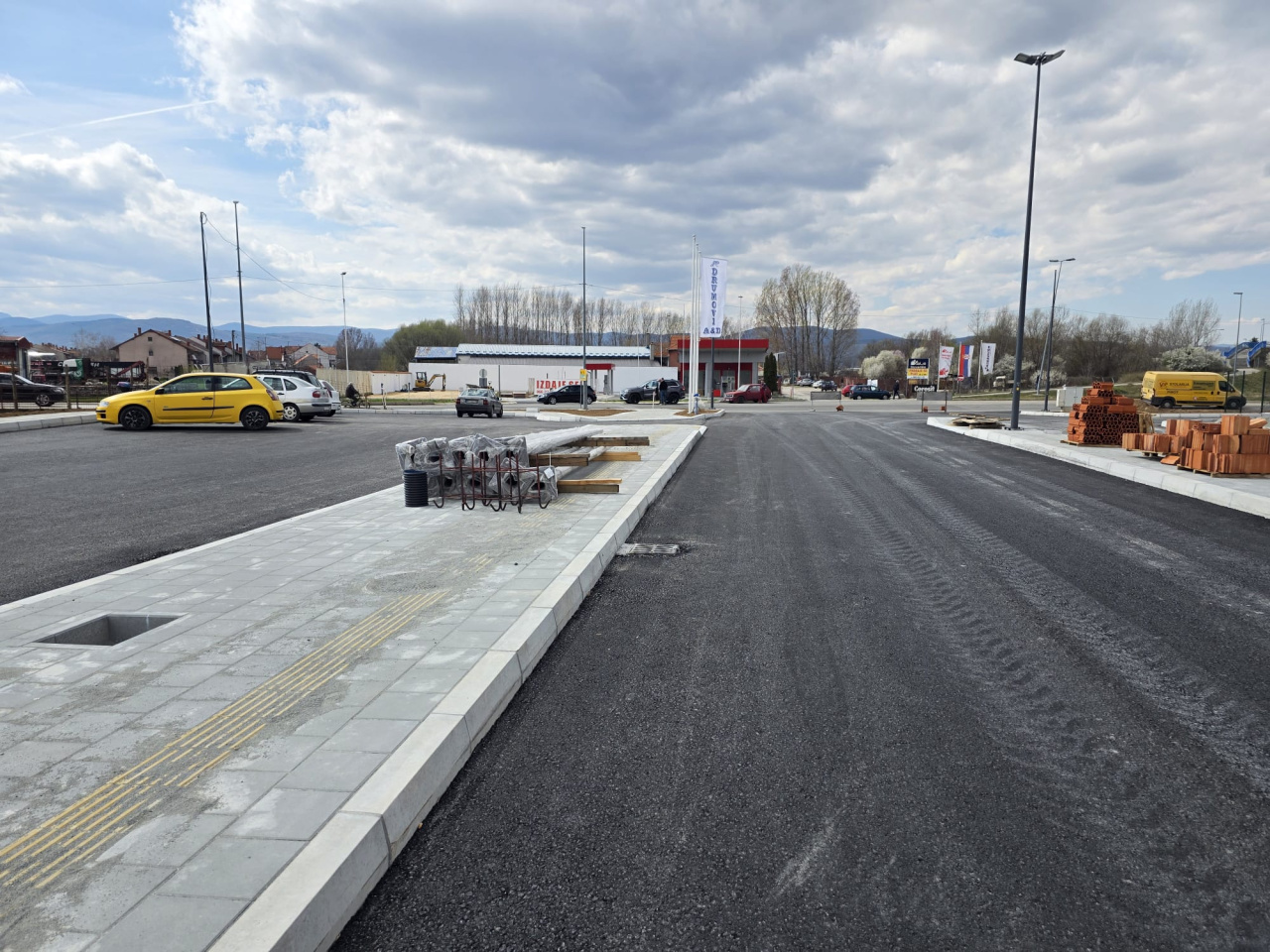

parking prostor za autobuse sa 8 perona i 9 parking mesta za autobuse,
parking prostor za putnička vozila sa 30 parking mesta i 4 mesta za osobe sa invaliditetom,
prostor za kontejnere,
separator masti i ulja,
prostor za postavljanje jarbola i ogradu.
Takođe, na parceli je planirana izgradnja rasvete i hidrantske mreže.

-
31. okt 2026. 20:52 Večeras se, oko 19 sati, u glavnoj ulici kod Pošte dogodila saobraćajna nezgoda. Vozač taksija oborio je pešaka. Povređeni je kolima Hitne pomoći prebačen na Prijemno odeljenje Op&... -
30. okt 2026. 11:09 Boban Tolić, direktor JKP "Komunalac", danas je govorio za Portal Pirot Plus onlajn.Najpre smo saopštili jedan utisak koji svi, prolazeći gradom, možemo da vidimo. I pored kiše koja je ... -
29. okt 2026. 08:09 Javno preduzeće Vodovod i kanalizacija obaveštava građane da će od 8 do 14 časova doći do prekida u vodosnabdevanjuNa zahtev izvođača radova, zbog prevezivanja novoizgrađene vodovodne mreže na&... -
27. okt 2026. 09:23 Preduzeće TRACE SRBIJA NIŠ obaveštava građane da će na državnom putu ІA 223, deonici Valniš-Preseka, od km 57+735 do km 58+335, biti izmenjen režim saobraćaja zbog asfaltiranja....
